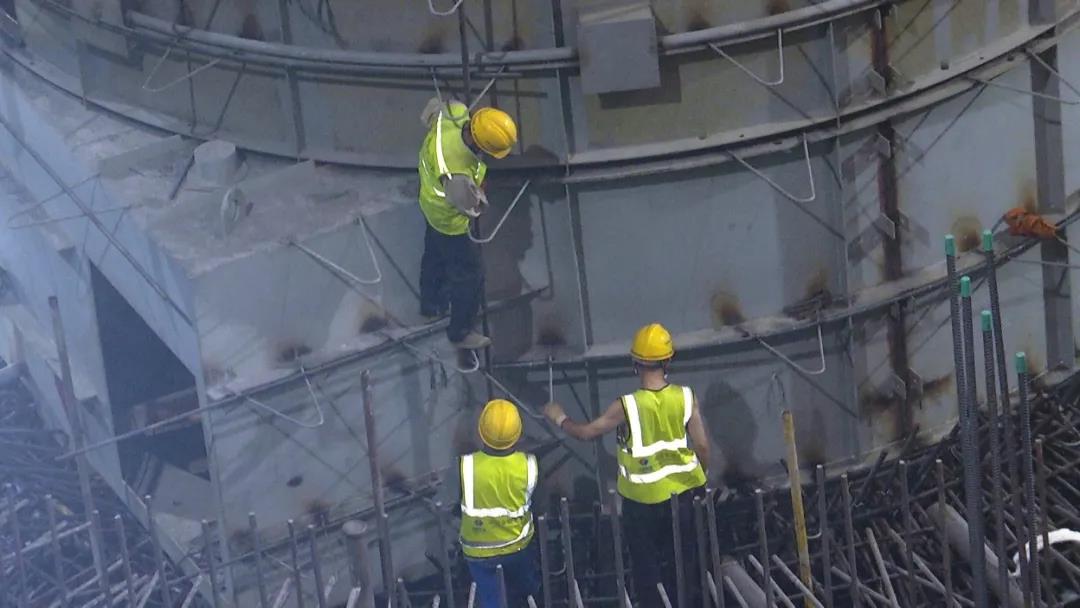

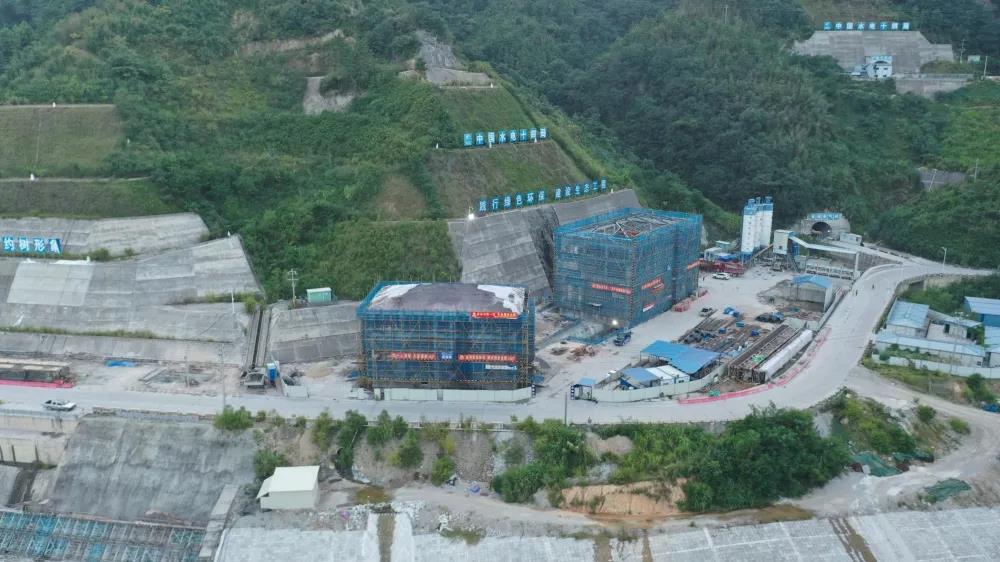

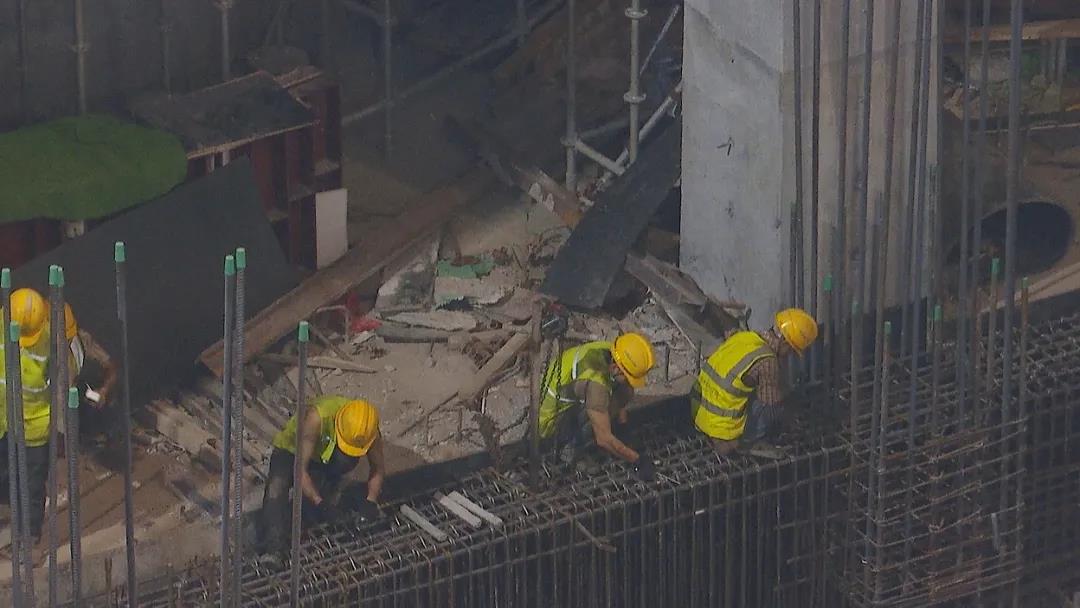

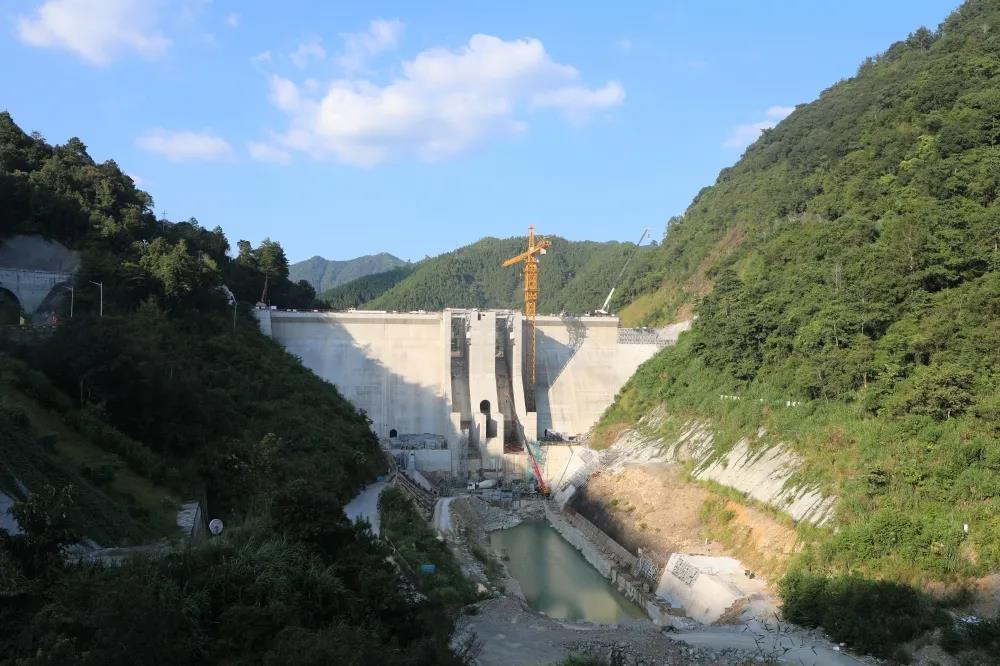

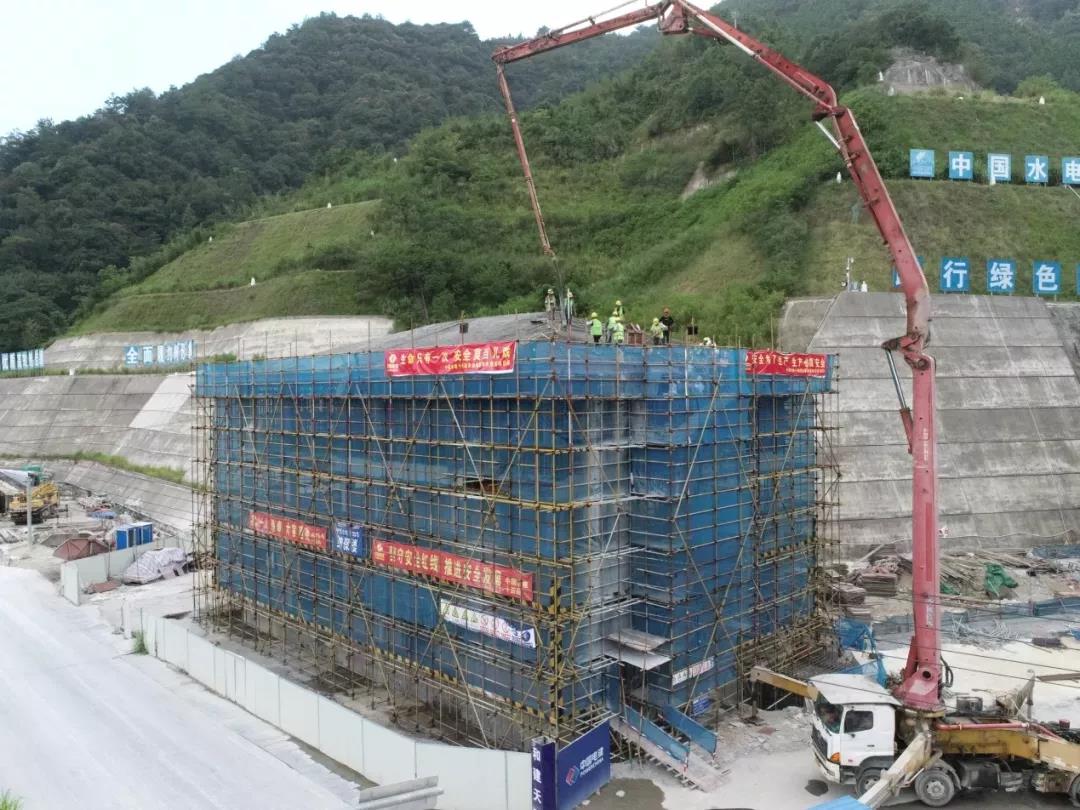

永泰抽水蓄能电站是省级重点建设项目,也是永泰县有史以来投资体量最大的工业类、能源类项目。项目自开工以来争分夺秒推进建设。即便是国庆期间项目建设依然没有停歇,加速向2022年8月实现首台机组按期投产发电冲刺。 地下厂房内工人们正在有序地进行焊接、安装模板、浇筑混凝土作业。机械轰鸣声、混凝土浇筑声与施工人员指挥声汇聚成一首激昂的奋战进行曲。据项目负责人介绍,截至目前,地下厂房首台机组发电机层已经顺利封顶,正在进行座环研磨和定子下线,二号机组正在进行蜗壳混凝土回填,三号机组正在进行座环蜗壳基础浇捣,整个项目已完成总投资的55%左右。 福建永泰闽投抽水蓄能有限公司 副总经理 钟斌:地下厂房机组从今年9月1日全面进入机电安装,同时,还进行了引水系统的钢管安装、尾水的混凝土衬砌,为明年8月份的首台机组发电创造条件。 自“攻坚120天”专项行动开展以来,永泰抽水蓄能电站项目持续发力,相继完成地下副厂房封顶、开关站继保楼封顶、GIS楼封顶、1号主变室封顶、定子磁化试验等一系列关键节点目标。国庆期间建设者们坚守一线,抢抓施工进度。 福建永泰闽投抽水蓄能有限公司 副总经理 钟斌:国庆节,我们安排了1600人坚守岗位施工,继续开展地下厂房2、3号机和主变室主变的混凝土浇捣,以及开关站继保楼的土建施工,为今年10月份主变压器就位,以及GIS设备的到位做准备。 据悉永泰抽水蓄能电站是福建省百个“重中之重”和福州市“海上福州”发展战略建设项目。项目建成后每年将向地方纳税约1.9亿元,减少原煤消耗20.79万吨,减少二氧化碳排放41.6万吨。对永泰县加快绿色低碳发展和助力实现“碳中和、碳达峰”目标具有十分重要的现实意义。 |
